Бетонная дорога: долговечность и правильное устройство площадок, проездов, промышленных территорий, логистики и тяжелых оснований
- 24.05.2026
- / Категория Строительные вести
- / Опубликовал admin
- / Нет комментариев.
Бетонная дорога: долговечность и правильное устройство площадок, проездов, промышленных территорий, логистики и тяжелых оснований
Кратко: долговечность цементобетонной площадки или дороги делают не только сантиметры плиты. Ресурс держится на основании, дренировании, водоцементном отношении, воздухе для морозного режима, рабочем шве, своевременном уходе и правильном вводе в эксплуатацию. Если хотя бы один из этих элементов выпадает, толстая плита не спасает.

Сильное покрытие начинается не с красивой плиты, а с подготовленного основания и предсказуемой технологии.
Скачать методичку: в архиве к статье лежит отдельный инженерный чек-лист с параметрами контроля, статусами ГОТОВО / ДОРАБОТАТЬ / СТОП и мини-протоколом объекта.
Где цементобетон оправдан лучше асфальта
Для промышленных территорий, логистических проездов, контейнерных зон, подъездов к рампам и тяжелых площадок бетон часто выигрывает там, где нужны стабильная геометрия, высокая жесткость и меньшая чувствительность к колее под медленной тяжелой нагрузкой.
Но цементобетонное покрытие не является автоматическим решением. Оно очень требовательно к основанию, воде, швам, уходу и раннему режиму эксплуатации. Ошибка в этих узлах делает дорогой материал обычным источником трещин и разрушенных кромок.
Что реально делает ресурс
Первый ключевой блок — основание и вода. Если под плитой есть неравномерность, слабые участки, застой воды или плохой отвод влаги, нагрузка быстро превращается в трещины, насосный эффект и разрушение кромок.
Второй блок — сама бетонная смесь. Для долговечного покрытия важны водоцементное отношение, проницаемость, воздухововлечение в морозном сценарии, температура смеси при укладке и контроль испарения.
Третий блок — швы и уход. Даже хороший бетон может растрескаться хаотично, если швы сделали формально, нарезали поздно или оставили плиту без кюринга в первые часы.
Что определяет ресурс покрытия
| Фактор | Что дает долговечности | Типовая ошибка |
|---|---|---|
| Основание | Ровная, уплотненная и одинаковая по жесткости опора | Локальные слабые пятна и разный модуль по картам |
| Дренирование | Снижает воду под плитой и риск pump-up / морозного разрушения | Вода задерживается у кромки, в шве или в основании |
| Смесь | Низкая проницаемость и стабильный набор прочности | Избыточное В/Ц и хаотичная рецептура |
| Воздух для freeze-thaw | Работа в циклах замораживания-оттаивания | Формально морозостойкий бетон без реального контроля смеси |
| Швы | Управляемое раскрытие и снятие усадки | Швы есть на чертеже, но не работают на объекте |
| Кюринг | Удержание влаги и нормальный верхний слой | Поверхность быстро пересохла в первые часы |
| Ранний ввод | Сохранение кромок и молодой структуры бетона | Пуск тяжелой техники раньше набора проекта |
Контрольные параметры смеси и технологии
| Контрольный параметр | Практический ориентир | Почему это важно |
|---|---|---|
| Водно-цементное отношение | Для долговечных жестких покрытий часто держат около W/CM ≤ 0,40 | Снижает проницаемость и повышает стойкость |
| Воздух в морозном сценарии | В long-life подходах ориентир порядка 7,0 ± 1,5% | Позволяет бетону переживать freeze-thaw без раннего разрушения |
| Температура смеси при укладке | Удобный диапазон порядка 10–32 °C | Слишком холодная и слишком горячая смесь резко меняет технологическое окно |
| Испарение влаги | Порог внимания уже около 0,5 кг/м²·ч; при >1,0 кг/м²·ч нужен жесткий контроль | Именно испарение часто запускает ранние поверхностные дефекты |
| Кюринг | Без затяжки после финиша | Молодой бетон особенно чувствителен к потере влаги |
| Открытие под регулярное движение | Только после набора требуемой прочности и завершения ухода; ориентиром часто служат не менее 7 суток | Слишком ранний трафик бьет по кромкам, швам и верхнему слою |

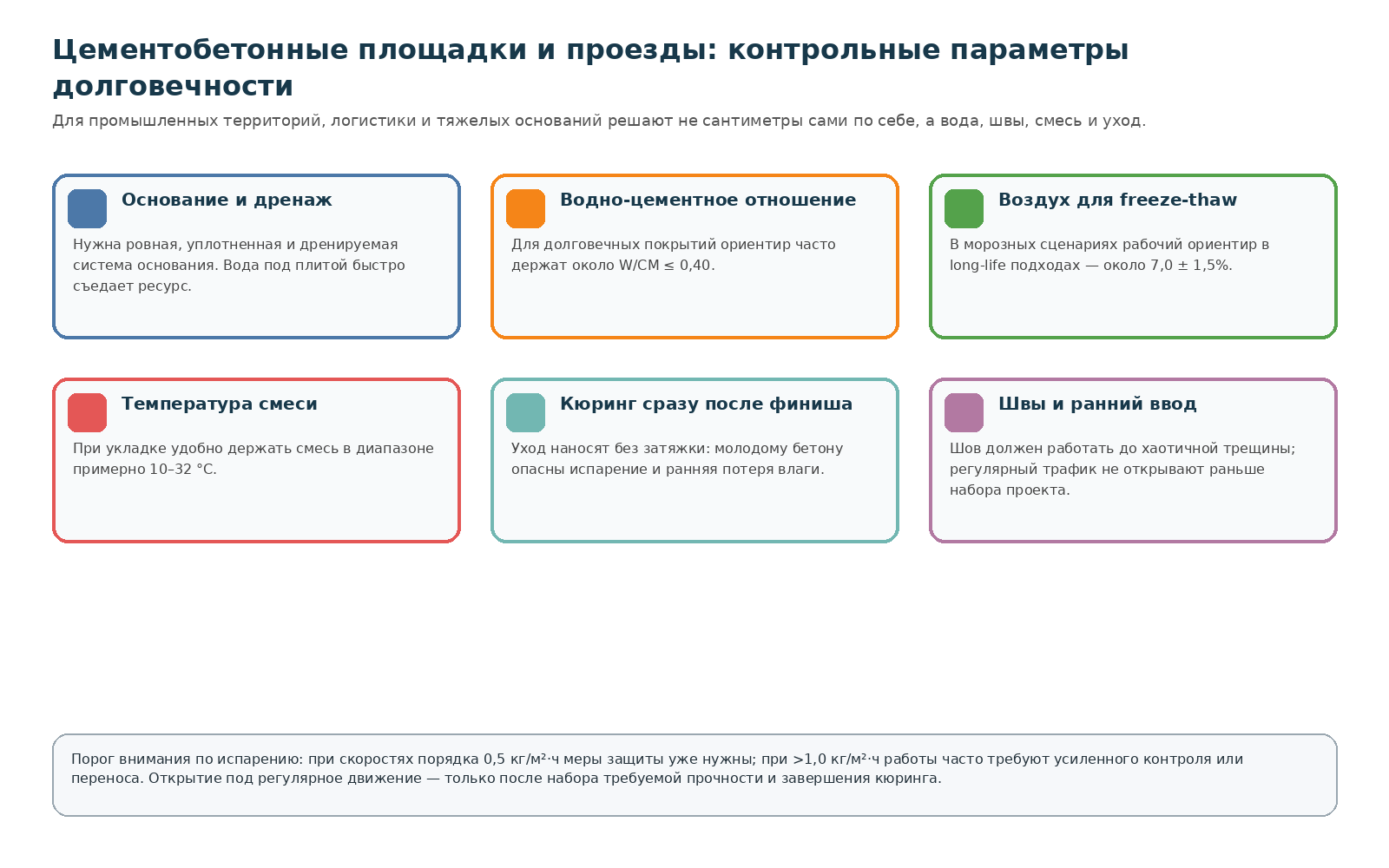

График и контрольные ориентиры


Промышленные проезды и тяжелые площадки требуют не только бетона, но и работающей системы основания, воды и швов.
Основание и дренирование: здесь начинается большая часть проблем
Для тяжелых оснований важна не только несущая способность, но и равномерность. Если одна зона жестче другой, плита работает неодинаково, а напряжения концентрируются там, где геометрия и опора меняются скачком.
Вода делает ситуацию хуже. Плохой дренаж под плитой, накопление влаги у шва, подтягивание воды к кромкам и сезонное морозное расширение ускоряют разрушение даже у толстой конструкции.
Смесь и климат: почему молодой бетон стареет слишком рано
У жестких покрытий ресурс часто начинается с низкой проницаемости. Поэтому проекту нужны контролируемое В/Ц, корректное воздухововлечение для морозной работы и стабильная температура смеси.
Отдельный риск — испарение в первые часы. Если воздух сухой, работает ветер, а поверхность не защищена, верхний слой теряет влагу быстрее, чем бетон успевает нормально отработать. Отсюда — пластические трещины, слабая корка, раннее снижение стойкости.
Швы: бетон должен треснуть там, где вы его спроектировали
На практике многие считают, что если швы нарисованы на плане, вопрос закрыт. На самом деле шов должен быть увязан с толщиной плиты, основанием, формой карты, колоннами, примыканиями и режимом резки.
Для промышленных площадок и проездов особенно опасны длинные карты, поздняя нарезка, формальные примыкания к существующим плитам и отсутствие нормальной герметизации там, где работает вода и колесо.
Промышленные территории и логистика: чем они отличаются от обычной дороги
В логистике и на промышленных площадках покрытие часто живет под медленной тяжелой нагрузкой, поворотами колес на месте, концентрированными опорами и локальными зонами удара. Это не тот же режим, что равномерный поток легкового транспорта.
Поэтому при проектировании важны не только толщина и марка бетона, но и схема движения, точки разворота, стояночные зоны, рампы, траектории вилочных погрузчиков, контейнерных шасси и сервисной техники.
Для логистики и тяжелых оснований бетон выигрывает там, где важны жесткость, геометрия и стойкость к колее.
Практический чек-лист для объекта
- Определите тип нагрузки: ось, поворот, стояние, удар, колесо на месте, зона разворота.
- Проверьте подстилающий слой и водоотвод до бетона, а не после первой трещины.
- Не принимайте толстую плиту как замену нормальному основанию и швам.
- Уточняйте требования по смеси: W/CM, воздух, температура, контроль испарения.
- Прописывайте кюринг как обязательную часть работ, а не как «по возможности».
- Разделяйте ввод пешеходного, легкого и тяжелого движения по фактическому набору прочности.
- Для логистики отдельно проектируйте рампы, кромки, зоны поворота и локальные усиления.
Методичка по теме
В архиве лежит отдельный файл metodichka-cek-list-cementobetonnoi-ploshadki.docx с пошаговой проверкой и мини-протоколом объекта.
FAQ
Когда бетонная площадка оправдана лучше асфальта?
Когда нагрузка тяжелая, медленная, концентрированная, а геометрия и колея критичны: логистика, промышленные проезды, рампы, контейнерные зоны, тяжелые производственные площадки.
Толстая плита сама по себе гарантирует ресурс?
Нет. Если основание неоднородное, стоит вода, плохо сделаны швы или сорван кюринг, даже толстая плита быстро начинает терять ресурс.
Почему вода под плитой так опасна?
Потому что вода снижает стабильность основания, усиливает pump-up, ускоряет разрушение швов и в морозном режиме работает как ускоритель старения конструкции.
Можно ли открыть площадку раньше, если бетон уже «схватился»?
Нет. Ввод под регулярное движение привязывают не к визуальному схватыванию, а к фактическому набору прочности и завершению режима ухода.
Швы — это только вопрос нарезки?
Нет. Швы — это проект: форма карты, толщина, опора, примыкания, время резки, герметизация и режим эксплуатации. Поздняя или формальная нарезка не заменяет работающий шов.
Техническая база статьи
- FHWA: базы и подосновы для concrete pavements, контроль испарения, curing и long-life concrete pavement principles.
- FHWA: ориентиры по температуре смеси, режиму ухода и раннему вводу в движение.
- ACPA: логика швов, герметизации и связи покрытия с дренированием и основанием.
- Инженерная практика промышленных цементобетонных площадок, проездов и логистических территорий.
Нужен расчёт под ваш объект или отрасль? Подготовим толщины, узлы — чтобы пол реально служил.
👉 Нужна консультация? В бота @PromSpecPolBot
Открыть в Telegram Web: https://web.telegram.org/#/im?p=@PromSpecPolBot
— Виталий, ПромСпецПол
Похожие новости
- Бетонная стяжка пола
Бетонная стяжка пола Бетонная стяжка выступает наиболее часто используемым вариантом покрытия для формирования надежного пола,…
- Армирование промышленных полов
Армирование промышленных полов В строительстве важны все детали: если упустить один нюанс, общий результат будет…
- Монтаж промышленных полов
Монтаж промышленных полов Качество напольного покрытия зависит не только от материалов, но и технологии выполнения.…
