Как отремонтировать пол в действующем цехе без остановки производства: сценарии 24 / 48 / 72 часа

Как отремонтировать пол в действующем цехе без остановки производства: сценарии 24 / 48 / 72 часа

Кратко: Ремонт пола без остановки производства возможен, но не всегда и не в любом объеме. Для короткого окна важны карта дефектов, посекционность, логистика техники, режим очистки и правильный выбор объема работ.

Как отремонтировать пол в действующем цехе без остановки производства: сценарии 24 / 48 / 72 часаПроизводственный пол в цехе со смешанной механической нагрузкой.
Как отремонтировать пол в действующем цехе без остановки производства: сценарии 24 / 48 / 72 часа
Производственный пол в цехе со смешанной механической нагрузкой.

Скачайте методичку: отдельный инженерный чек-лист по этой теме лежит в пакете. После загрузки DOCX в медиабиблиотеку WordPress поставьте кнопку на скачивание.

Что реально удается сделать без полной остановки

Для действующего цеха главный страх заказчика понятен: нельзя остановить выпуск, нельзя надолго вывести технику и нельзя сорвать отгрузку. Поэтому запрос обычно звучит одинаково: «Сделайте ремонт быстро, лучше ночью, и чтобы утром мы снова работали».

Такой сценарий возможен, но только если заранее честно разделить задачи на те, что реально выполнить в короткое окно, и те, что требуют более серьёзного времени или посекционного подхода.

  • Ремонт и герметизация трещин.
  • Восстановление и заполнение швов.
  • Локальное удаление старого покрытия на ограниченных участках.
  • Шлифовка, фрезеровка и подготовка отдельных карт.
  • Нанесение быстрых локальных систем там, где это допустимо по режиму.
  • Обновление разметки зон и маршрутов.

Сценарии 24 / 48 / 72 часа

ОкноЧто реально делатьГде чаще всего ошибаются
24 часаЛокальный ремонт карт, критичные швы, выбоины на маршруте техники, разметка, ограниченный запускПытаются обещать капитальное восстановление большой площади за одну ночь
48 часовПолноценная подготовка карты, удаление слабого слоя, ремонт дефектов, секционный ремонт, локальная системаНедооценивают скрытые работы по демонтажу, обезжириванию и ремонту основания
72 часаСложные проезды, мокрые зоны, часть пищевого производства, тяжёлые узлы и более стабильные системыОбещают любой запуск без проверки влажности, старого покрытия и санитарных узлов

Если нужна быстрая система, в актуальном прайсе есть ориентир по быстротвердеющему решению «Рапид» 5–6 мм от 2 000 ₽/м². Но его нельзя назначать автоматически: нужно понимать температуру, влажность, площадь, состояние основания и момент возврата нагрузки.

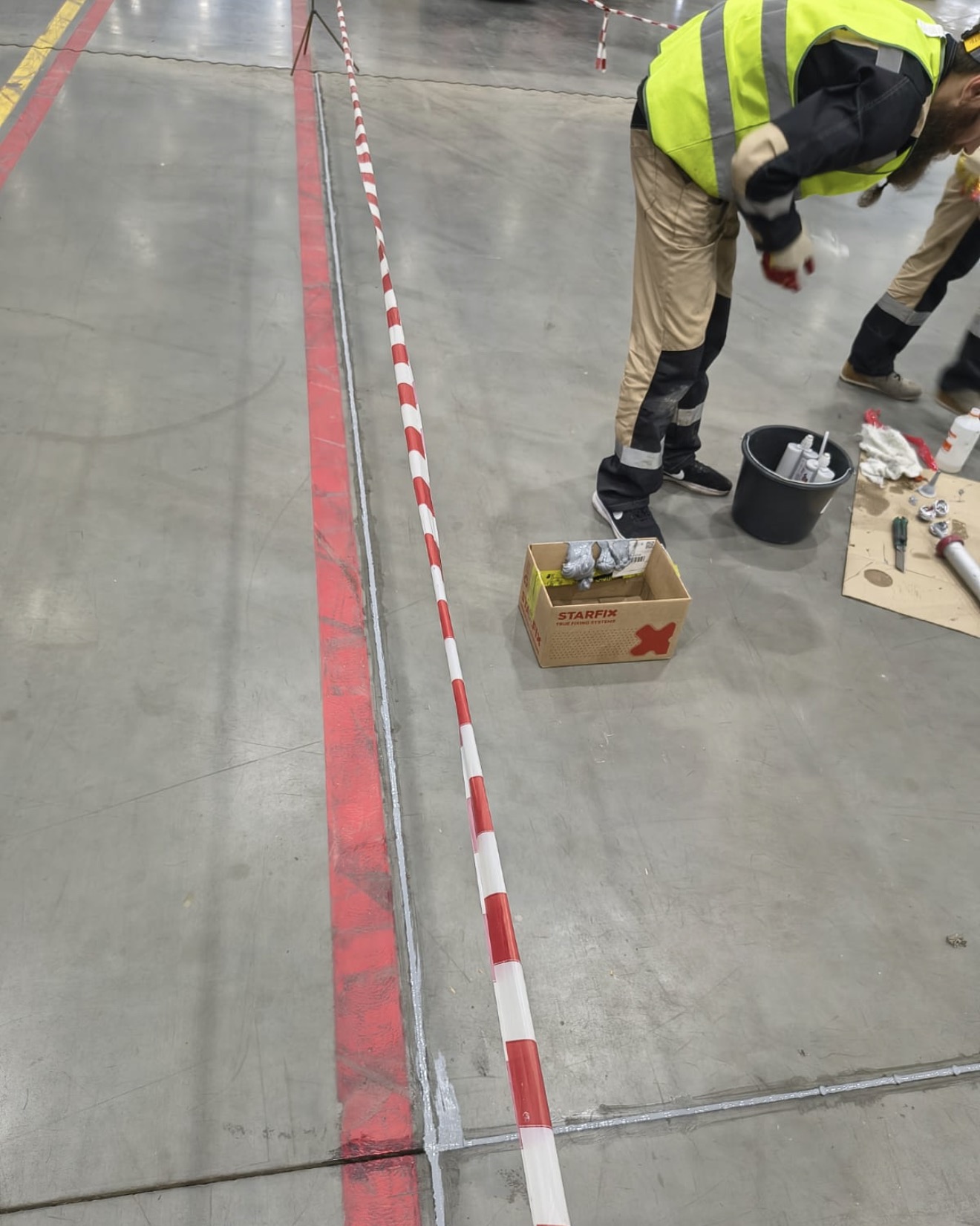

Screenshot

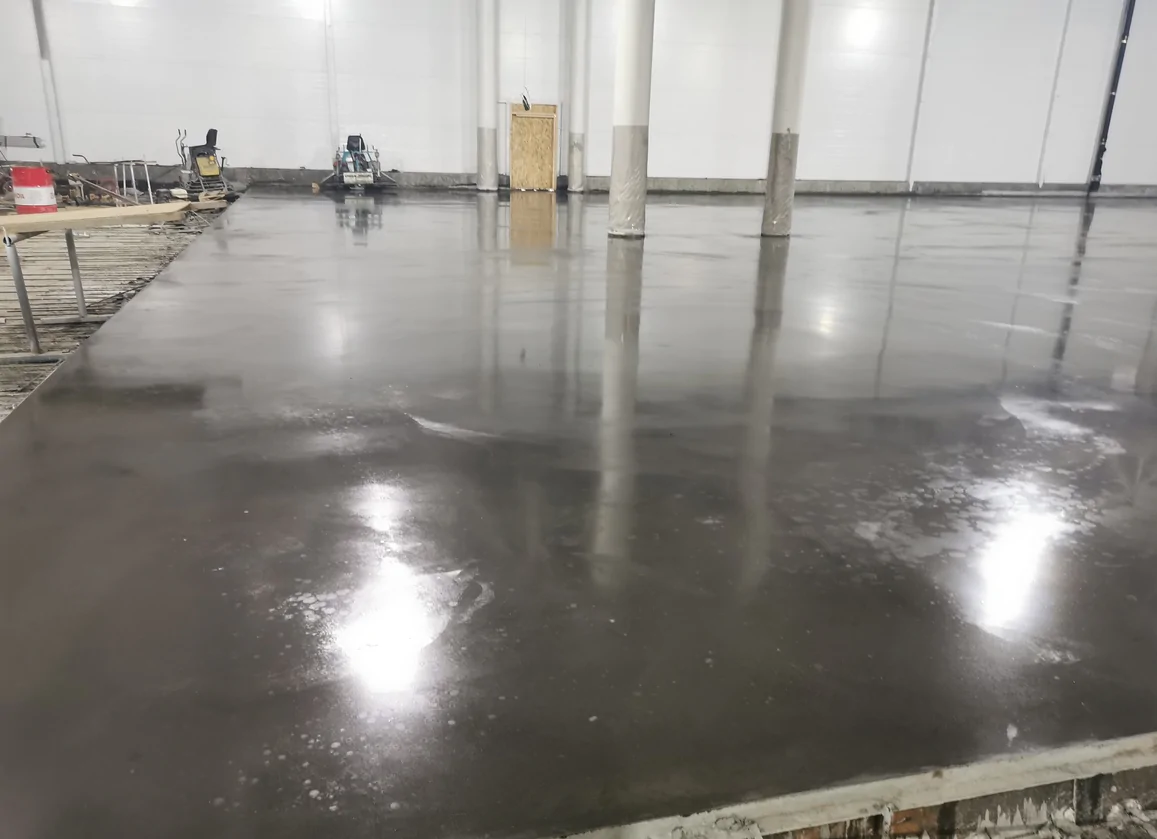

Screenshot

Почему ремонт в действующем цехе почти всегда дороже обычного. Сложный объект — это не только материал, но и маршрут людей и техники, изоляция рабочей зоны, уборка, работа в ночи, дробление объема на карты и ограниченный доступ. Сам прайс показывает разницу в режиме: бетонирование по подготовленному основанию начинается от 200 ₽/м², а бетонирование в действующем цехе / сложных условиях — от 650 ₽/м².

На критичных объектах лучше работает короткое обследование, карта дефектов, пробная зона и только потом секционирование: что делаем в 24 часа, что в 48, а что переносим в отдельное окно.

Когда лучше не обещать ремонт без остановки

СитуацияПочему это рискЧто делать разумнее
Высокая остаточная влажность основанияПокрытие может потерять адгезию или вздутьсяСначала подтверждать влажность и только потом назначать систему
Массовое отслоение старого покрытияСкрытый объем демонтажа ломает и сроки, и бюджетДелать пробный участок и вскрытие
Разрушенные швы на большом протяженииНельзя просто закатать сверху без лечения узлаСчитать швы отдельным этапом ремонта
Мокрая / пищевая зона с санитарными требованиямиНужны плинтусы, примыкания, чистый запуск и иногда тяжелая системаРазбивать объект на очереди и честно считать окно запуска
Нужна большая сплошная площадь за одну ночьДаже быстрый материал не отменяет подготовку основанияДелить работу на карты или временно останавливать участок

Что прислать для сценария «ремонт без остановки»

  • План цеха или хотя бы схему маршрутов техники.
  • Фото проблемных мест, швов, сколов и участков старого покрытия.
  • Какое окно реально доступно: 24, 48, 72 часа или выходные.
  • Можно ли сделать обходной маршрут на время ремонта.
  • Есть ли вода, мойка, масло, химия, санитарные ограничения.
  • Какая нагрузка вернётся на пол первой: люди, тележки, погрузчик или мойка.

FAQ

Можно ли реально отремонтировать пол ночью и утром открыть участок?

Да, но только для определённых работ и ограниченных зон. Локальный ремонт, швы, трещины, разметка и быстрые системы — да. Большая реконструкция основания — обычно нет.

Что чаще всего срывает короткий график?

Скрытые дефекты основания: старое покрытие отходит хуже, бетон загрязнен глубже, швы разрушены сильнее, чем было видно, или основание имеет повышенную влажность.

Можно ли ремонтировать только колесные дорожки и развороты?

Да, это часто разумное решение. Для действующего цеха секционный подход обычно выгоднее полной остановки, особенно если основная проблема локализована в проездах и на разворотах.

Можно ли просто перекрыть старый пол новым слоем?

Иногда да, но только после проверки старой системы и основания. Если старое покрытие живёт плохо, новый слой повторит эту проблему.

Когда лучше сразу планировать отдельную остановку участка?

Когда есть массовое разрушение основания, мокрый бетон, большая площадь, необходимость в разуклонке, санитарных узлах или тяжёлой системе с прогнозируемым запуском.

Нужен расчёт под ваш объект или отрасль? Подготовим толщины, узлы — чтобы пол реально служил.
